我国某安装建设股份有限公司,在一个化纤外资企业施工中,在吊装场地十分狭窄的条件下,曾用捆绑式桅杆群倒装法成功地安装了巨型不锈钢储罐。此种吊装方法因地制宜地设置桅杆群,方法实用,巧妙安全。

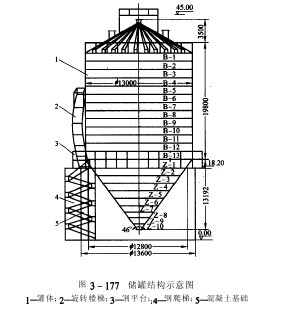

1、储罐结构如图3-177所示,

储罐为不锈钢双锥头结构,其直径Φ13m,总高36.5, 安装高度45m,总容积3400m3 ,设备总质量190t。
2、预制件划分和组装顺序 预制件分三件,第一件锥顶,质量约19.5t;第二件为锥底第一、二节,质量约22t;第三件为锥底第三到六节,质量约16t。用起重量120t吊车先把第三件吊入基础内,再将第二件吊至基础支座上,最后将第一件吊到第二件之上,至此完成倒装罐体的施工准备。

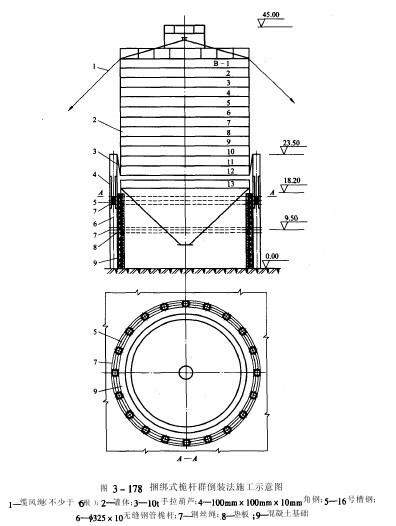

3、倒装吊升机具设置(图3-178)
由Φ325×10 无缝钢管20根,高度23.5m组成杆群,在每根钢管桅杆高15.2m至21.2m间焊接4根6m长的100mm×100mm×10mm加固角钢。 20根钢管桅杆沿圆形基础外均布,于标高18.2m处沿圆周方向用16号槽钢把桅杆连成一个整体,在标高9.5m和18.2m两个高度处用钢丝绳把桅杆群捆绑在基础周围形成吊装用的桅杆群,每个桅杆上均挂起重量10t的手拉葫芦,作为吊升机具。
4、储罐倒装法 在锥底和锥顶就位后,用20个手拉葫芦将锥顶吊升至高出B-13板的高度,然后把B-13圆弧壁板分段用吊车吊装就位后并组焊于锥底上,再次提升,再组焊,B-1壁板于锥顶上,以提升-组焊-提升的顺序安装B-1至B-12圈壁板,最后完成B-12和B-13间的组装和焊接。
在罐体吊升过程中要同步调整每根缆风绳的长度,达到罐体能自由升高,又可扶正罐体的作用,也能确保偶遇大风时的
不锈钢工程施工的安全。为防止因多人操作手拉葫芦提升高度发生偏差,导致罐体倾斜,可在手拉葫芦链条上作出每次拉动的起点和终点标记,每人都按标记拉动。拉动手拉葫芦时,要用哨声统一指挥,达到动作协调的目的。
还可在地面上互相垂直的两方向设置两台光学经纬仪,用以监视罐体的倾斜量,以便及时调整。
